抢抓春季施工“黄金期”,这个项目建设按下“快进键”

  阳春三月,春暖花开,

颁布功夫:2025-03-21浏览次数:【字体:

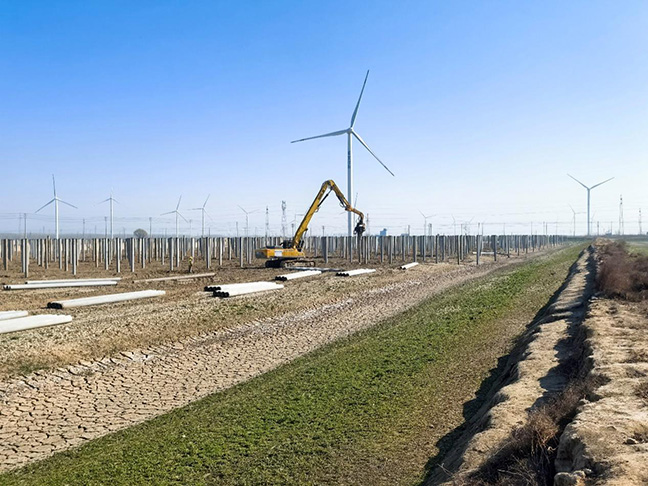

  阳春三月,春暖花开,正是施工好季节 。3月20日,黄石清能射阳黄沙港78MWp渔光互补光伏项目施工现场如火如荼,各项工作有序推动,向着全面竣工投用的指标全力冲刺 。8台打桩机同步作业,建设者们与功夫竞走,该项目正以肉眼可见的速度“拔节成长” 。

c23c2e828d8fa6a76bd1bd9a1a432539

  当下项目正有序推动,1#、2#、3#光伏发电单元的桩基施工已圆满实现,13#、12#、11#、10#、7#、4#光伏发电单元的桩基施工,以及组件和支架装置等后续工作也在稳步推动,现已累计实现9000根管桩施工,预计将于4月中上旬圆满实现光伏区的打桩作业,随后全面铺开支架及组件的施工,积极抢抓工作进度,全力保险项目早日实现并网发电 。

  为确保实现“桩基工程开门红”,如期实现并网发电工作,项目治理团队采取双轨并进战术:一方面,科学配置施工资源,通过人员、设备、资金的精准投放,保险各个关键环节;另一方面,成立多部门协同机造保险各路工序有序穿插进行,全力以赴推动项目建设 。
